佛山化工厂遗留污染场地土壤修复治理项目
污染状况:场地内土壤污染为重金属污染,铅超标严重,其最大超标倍数为31倍。砷仅有3个点位超标,最大超标倍数为2倍。

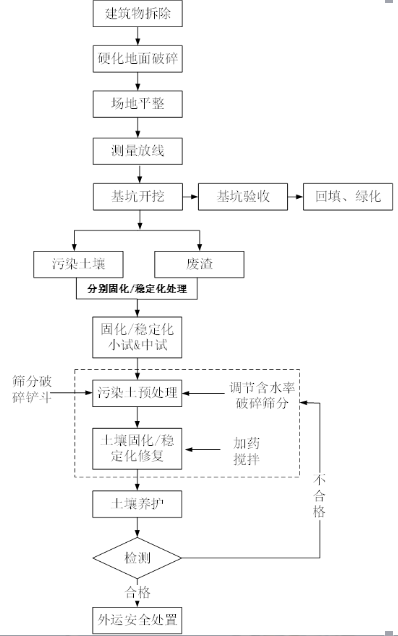

修复技术:异位稳定化。
修复方量:15530立方米。
施工周期:一个月。
工艺特色:污染土壤和废渣采用异位稳定化处理,修复达标后外运安全处置。修复工程中产生的施工废水、生活污水、冲洗废水等,进行集中收集后,通过废水处理一体化设备进行处理,处理达标后排放。
